Заменят шпильки и диафрагмы
26.09.2025
На Яйвинской ГРЭС продолжается ремонтная кампания 2025 года.

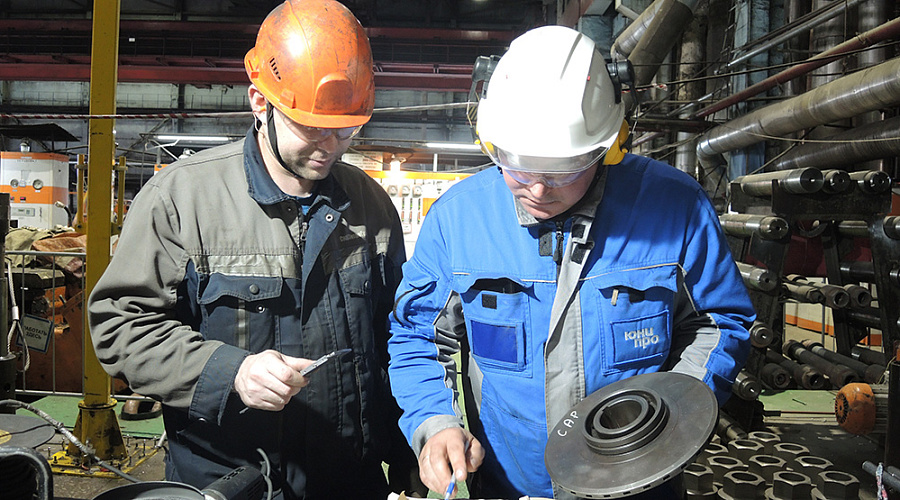

Первым из работы был выведен энергоблок № 3 мощностью 150 МВт для проведения среднего ремонта. Помимо типовых работ, на турбинном и котельном оборудовании выполнена замена пароперепускных труб ширм после пароохладителя (со штуцерами и паросборными коллекторами); контрольные вырезки пароперепускной трубы ширм, змеевиков (частично) подогревателя высокого давления.
Мероприятия на третьем блоке длились три месяца. В этот же период прошел текущий ремонт энергоблока № 4 (150 МВт). Период ремонтов на блоках № 3 и 4 совмещен с целью проведения экспертизы промышленной безопасности и капитального ремонта дымовой трубы № 2. Все вышеуказанные мероприятия завершились 15 июня.
В связи с плановым ремонтом газопровода с 16 по 22 июня электростанция работала на угле, который является для Яйвинской ГРЭС резервным видом топлива. Этот ответственный период требовал четких и слаженных действий оперативного персонала, поскольку при переходе на уголь существенно меняются условия работы. Ситуация осложнялась тем, что необходимо было выводить энергоблоки № 3 и 4 из ремонта, при этом одновременно переводя их в режим работы на угле. Любые ошибки были недопустимы. Благодаря эффективному контролю каждого работника за вверенным оборудованием все прошло штатно.

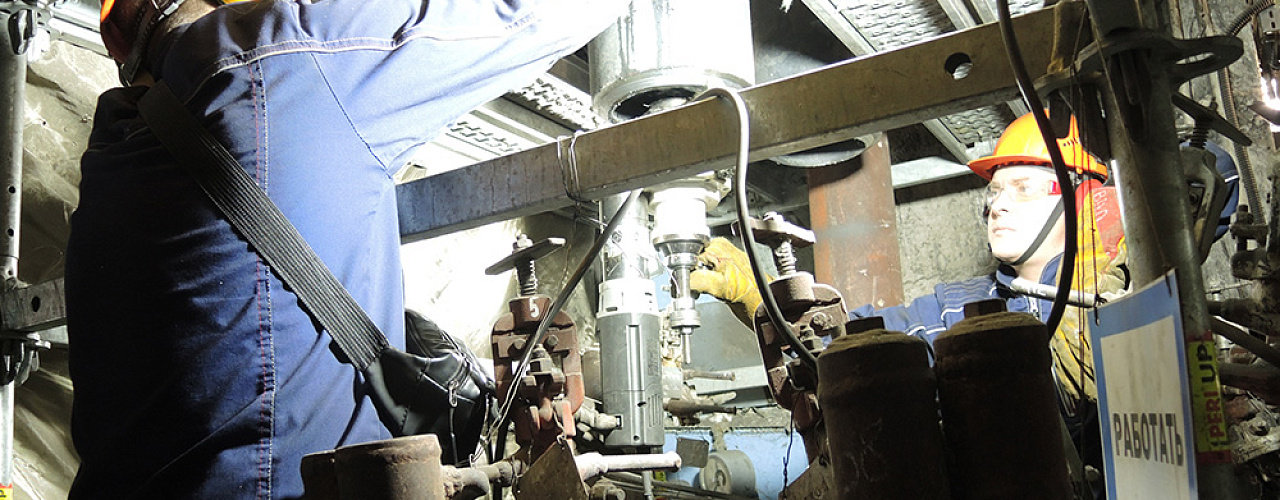

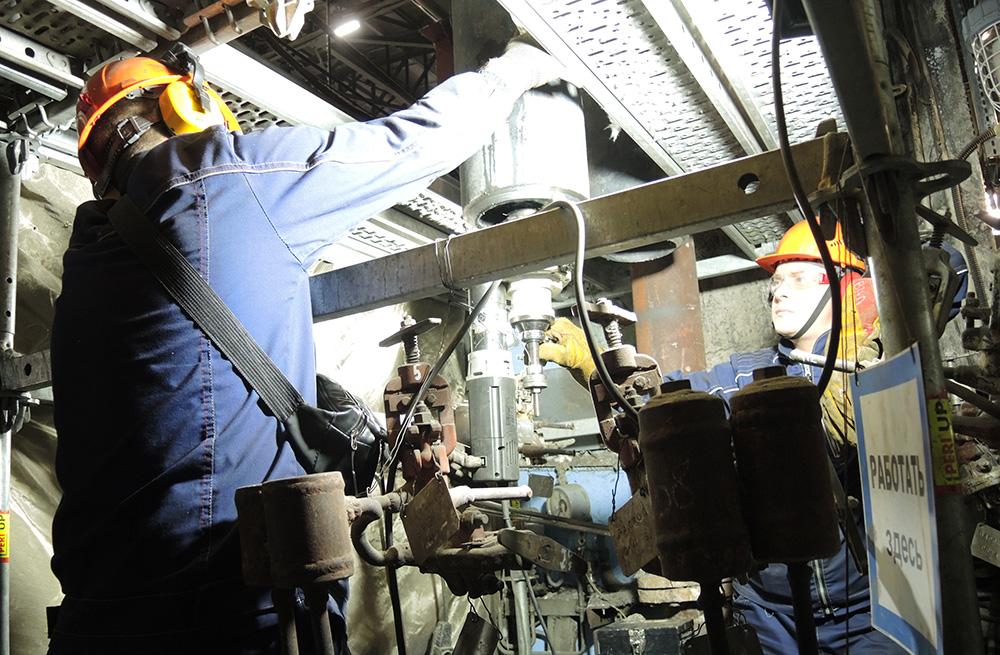

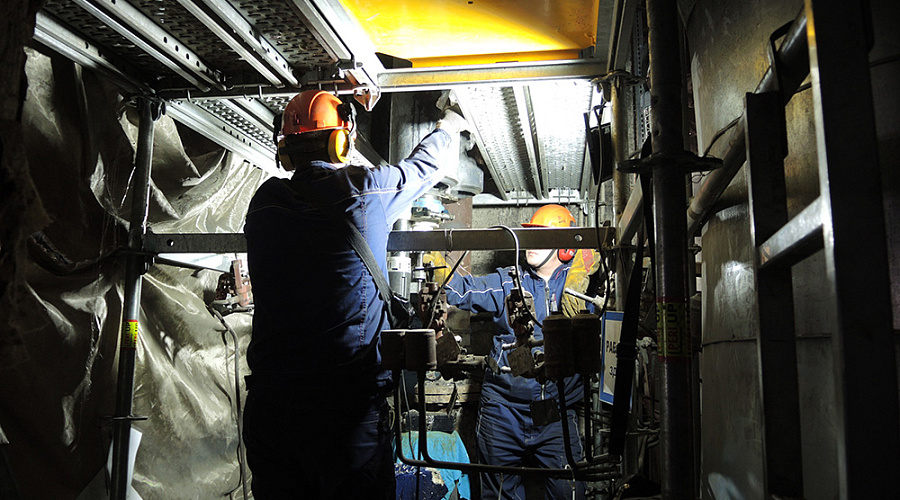

В настоящее время, с 20 июня, остановлен для проведения капитального ремонта энергоблок № 1 мощностью 150 МВт. Здесь предусмотрен большой объем работ с ремонтом турбины, во время которого заменят диафрагмы цилиндра высокого давления, шпильки цилиндра высокого давления, стопорный клапан. Также идет ремонт генератора с выводом ротора и с заменой бандажных колец ротора. Специалисты проводят модернизацию обмуровки котла, модернизацию необогреваемого контура с заменой пароперепускных труб до и после пароохладителя 2-й ступени, выходных коллекторов ширм 1-го ряда, замену устройства собственного конденсата котла, переварку сварных швов трубопровода 5-го отбора. На данные мероприятия программой отведено 4 месяца, после чего, в октябре, начнется типовой ремонт энергоблока № 2 (150 МВт).
Завершит кампанию ремонт энергоблока № 5 (ПГУ 448 МВт), который состоится в декабре текущего года. Специалисты проведут малую инспекцию газовой турбины и другие работы.
Поделиться
Читайте также
Ввести в курс дела
На Смоленской ГРЭС прошел День адаптации для вновь принятого персонала.
Эффективность в «мелочах», эффект в миллионах
Игорь Шелухин – о результатах и дальнейших планах работы в сфере операционной эффективности.
Угадай слово
Предлагаем вам попробовать свои силы в одной одновременно простой и сложной, но очень увлекательной игре. Понадобится лишь воображение и хорошее настроение!
Своими силами и с помощью подрядчиков
На Шатурской ГРЭС ремонтная кампания в самом разгаре.
Комментарии
Чтобы оставить комментарий авторизуйтесь
